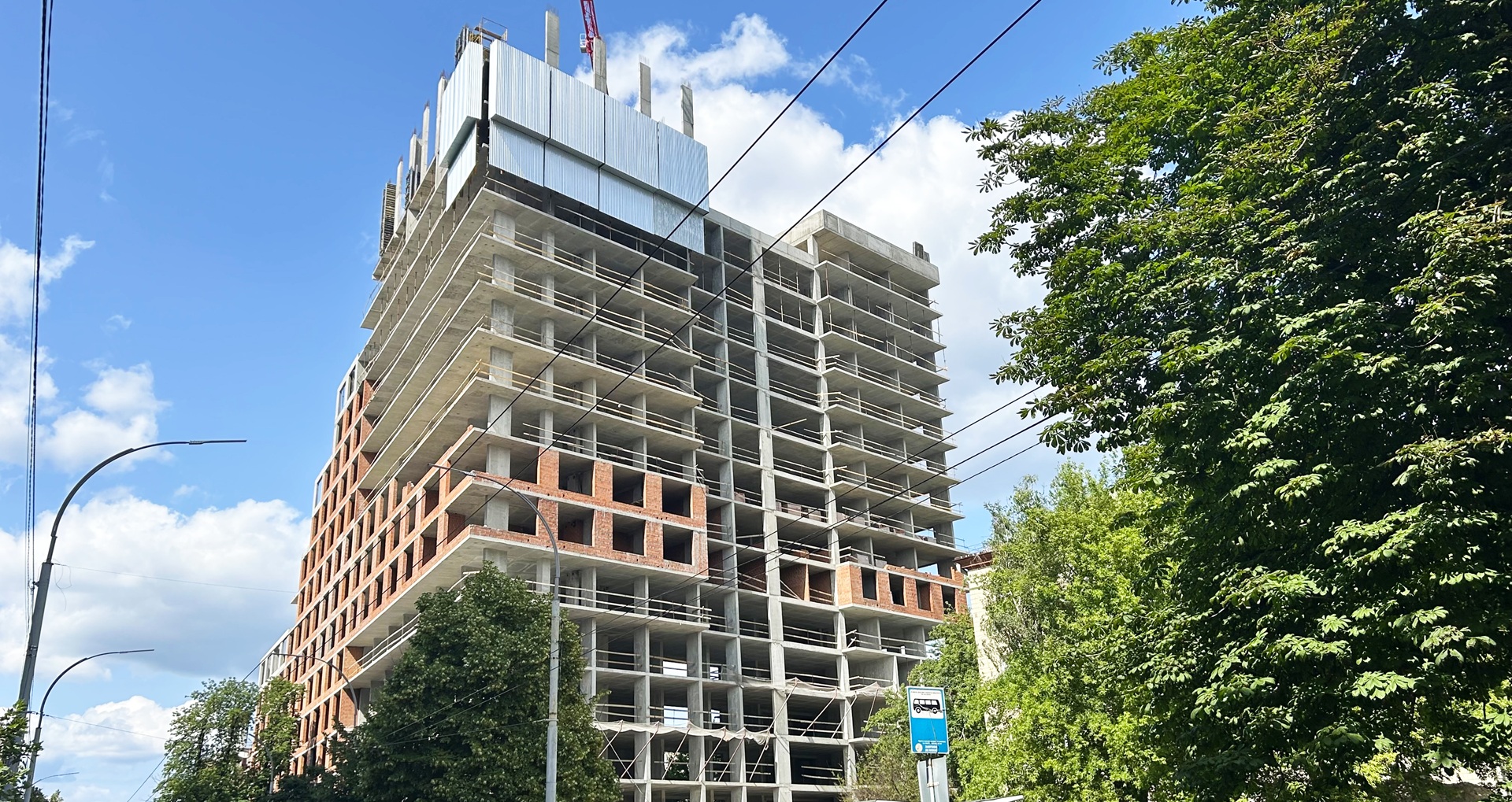

В секції 1 виконуються роботи з цегляної кладки на рівні 8-го поверху, розпочато роботи з цегляної кладки на 9-му поверсі. Завершується влаштування парапету даху.
В секції 1 та 2 завершується цегляна кладка.
Паркінг - виконано 30% плити перекриття підземного паркінгу останнього рівня.
